大疆机场3布设安装全指南:从选址到运行,一步到位!

灰暗的星星灰暗的星星灰暗的星星灰暗的星星灰暗的星星

引言

无论是行业巡检、安防监控还是测绘作业,大疆机场3作为高效的无人机自动化作业枢纽,其布设安装的规范性直接影响后续运行效率与安全性。本文结合官方技术手册,为你详解大疆机场3从选址勘察到调试运行的全流程要点,助你高效完成部署。

一、核心参数速览

了解你的“空中基站”

01尺寸与重量

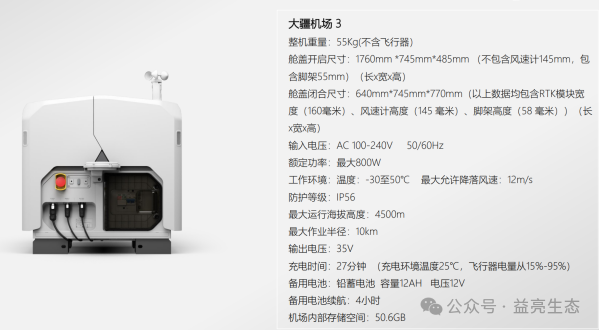

闭合状态640mm×745mm×770mm(含配件),整机重55kg(不含飞行器),需预留足够安装空间。

02环境适应力

工作温度-30℃至50℃,防护等级IP56,最大抗风12m/s,可在海拔4500m内稳定运行。

03电力与续航

输入电压AC 100-240V,最大功耗800W;备用电池12V/12AH,续航4小时,应对突发断电。

04飞行器兼容

适配Matrice 4D/4TD,支持54分钟最长飞行时间,图传距离最远25公里(FCC标准),作业半径10公里。

二、选址勘察:打好部署“地基”

选址是安装的第一步,直接决定设备稳定性与作业效果,需重点关注以下维度:

(1)空间与地形:

*安装点海拔≤4500m,避开地面沉降、泥石流等灾害区域。

*周围5米内无白色矩形、三角形等类似停机坪的标识,避免飞行器降落误判。

*远离强电磁干扰源(如雷达站、高压铁塔)200米以上,远离铁矿、大型钢结构,防止指南针干扰。

*周边15°视场角范围内无影响图传通信的高大建筑或构筑物。

(2)气候条件:

*历史气温需在-30℃至50℃范围内,低于-20℃时飞行器暂停作业。

*起降区域阵风≤12m/s,避免风沙大、雷雨频发区域。

(3)安全距离:

*远离加油站、危化品仓库等危险源,避开化工厂、化粪池下风处,防止设备腐蚀。

*楼顶安装时,距离楼面边缘≥5m,承重≥100kg/㎡,且非危险建筑。

*周边设置一定距离的管控区或标识,禁止人员近距离接触设备。

卫星信号检测

02

*使用Matrice 4D/4TD飞行器配合DJI Pilot 2 App完成信号勘察;

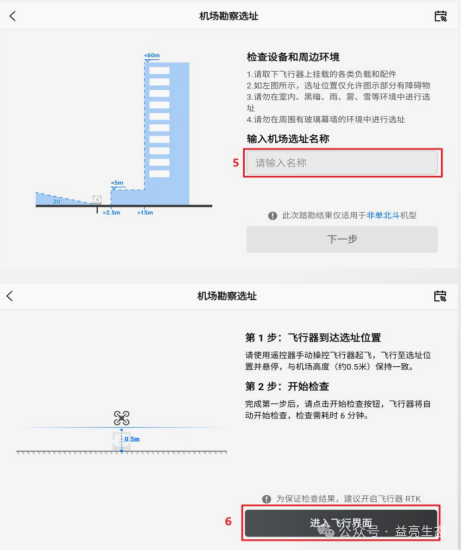

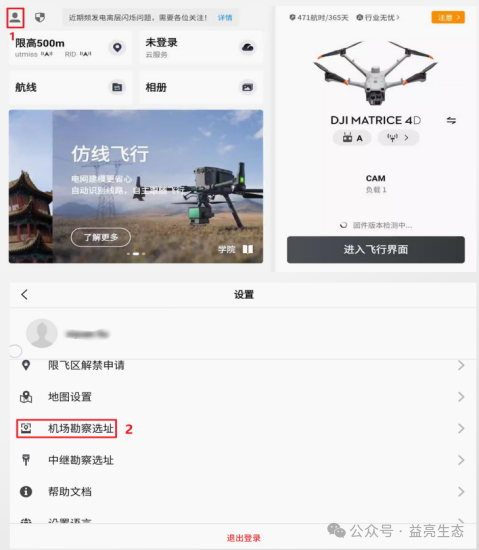

*飞行器与遥控器对频后,进入“机场勘察选址”功能,更新星历(需联网)。

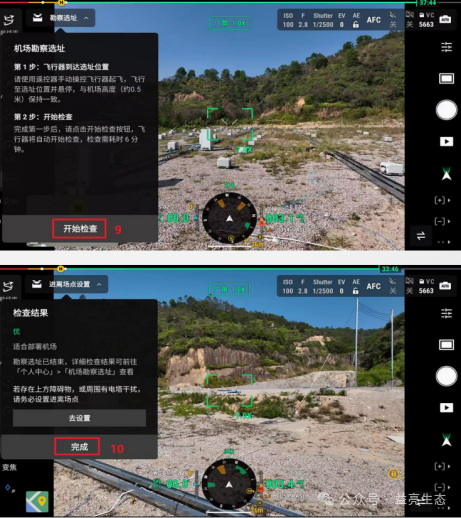

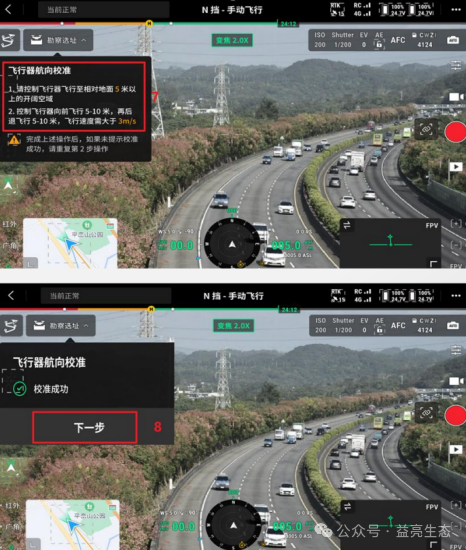

*检查前飞行器将自动检测是否需要航向校准,若需要校准,则需根据APP提示,完成校准,操控飞行器悬停于选址点0.5m高度(与机场高度一致),自动检测6分钟。

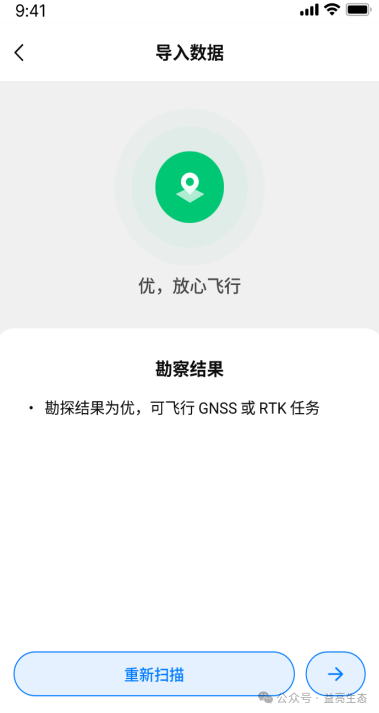

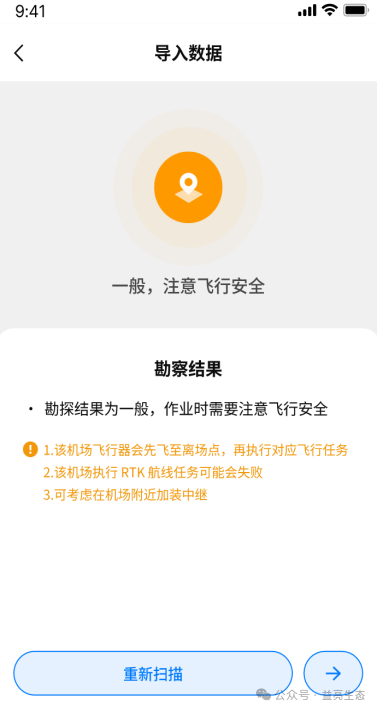

*结果分为“优”“一般”“差”:“优”可以直接部署,“差”则需要更换位置,“一般”

需设置进离场航线,建议部署中继,且机场与勘察点偏差≤20米。

*进离场航线设置需操控飞行器飞至附近空旷点位,保证点位至部署点之间无障碍物,进行进离场航线试飞。

三、基础施工:

稳固设备“落脚点”

根据安装场地条件,选择合适的固定方案,确保设备长期稳定:

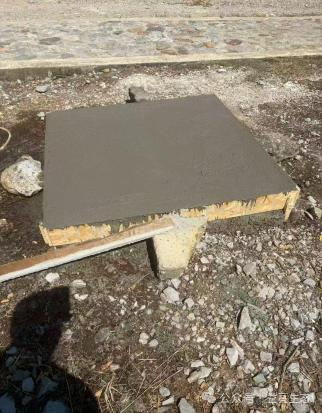

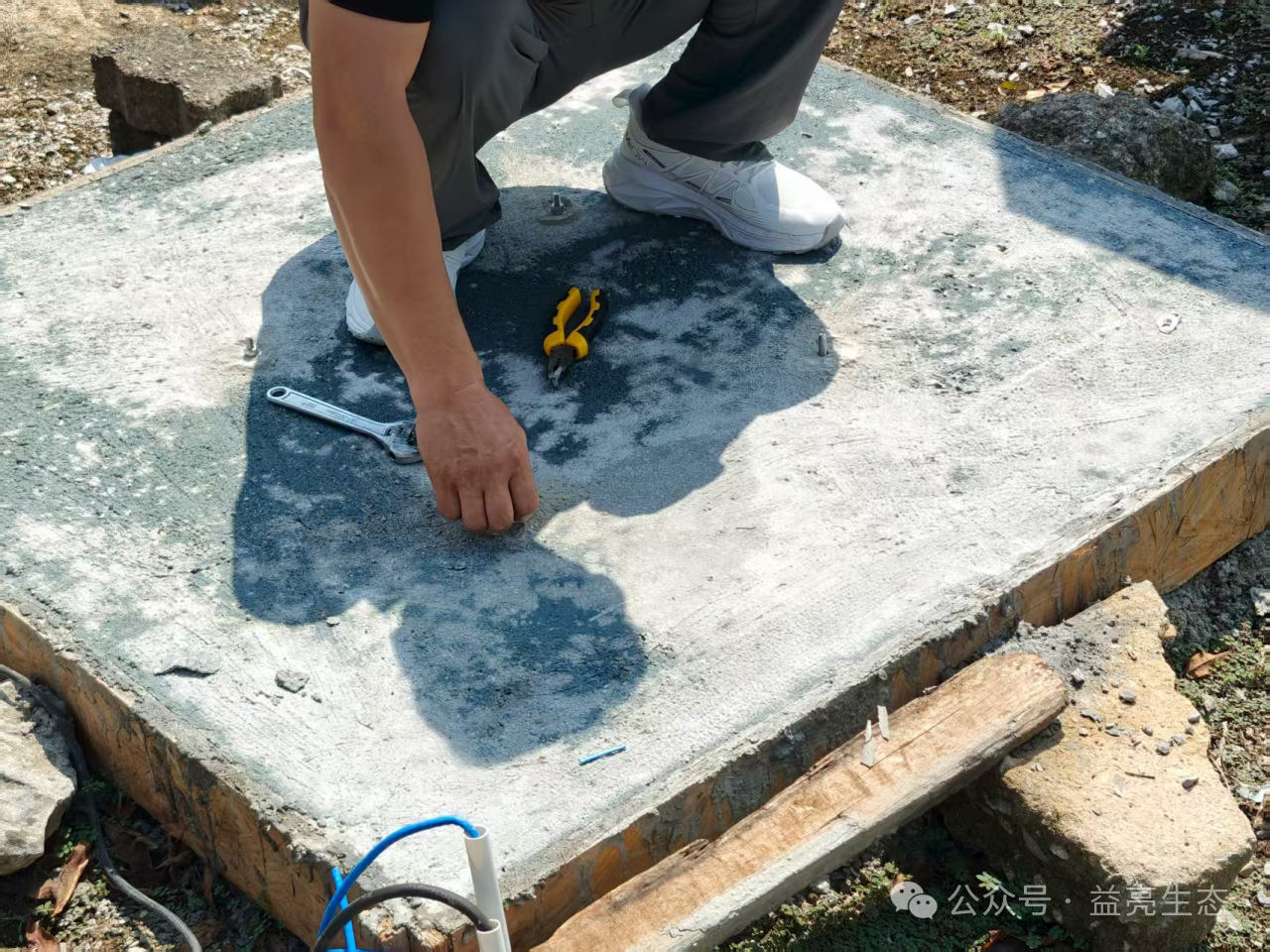

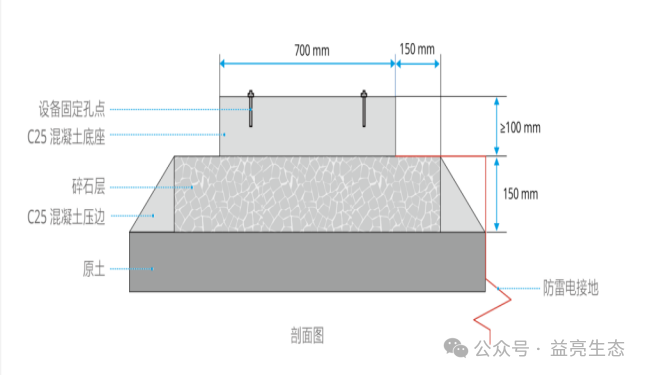

01混凝土底座(推荐非硬化地面)

*尺寸:700mm×700mm×100mm(露出地面高度≥100mm,高于历史最高水位100mm以上)。

*材质:C25混凝土,内配单层双向钢筋网(φ4@150mm),保护层>25mm。

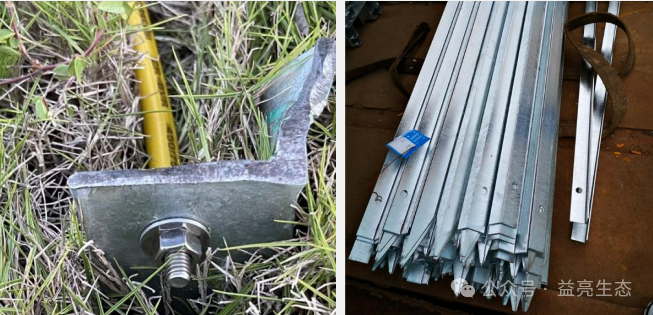

*细节:预留4个M8固定孔,预埋防雷接地装置(镀锌扁钢50mm×5mm,埋深≥1.6m),养护7天。

02、防雷与接地

接地装置是防雷装置的重要组成部分,其作用是向大地泄放雷电流。使用接地电阻仪进行接地电阻测量,机场要求接地电阻需小于10 Ω。一旦接地装置与机场安装位置距离大于1 m,需使用40 mm×4 mm 扁钢将接地体引至机场附近1 m 内。如无现成的接地装置,需制作并安装接地体。

四、设备安装:

精准连接,安全第一

开箱与配件检查

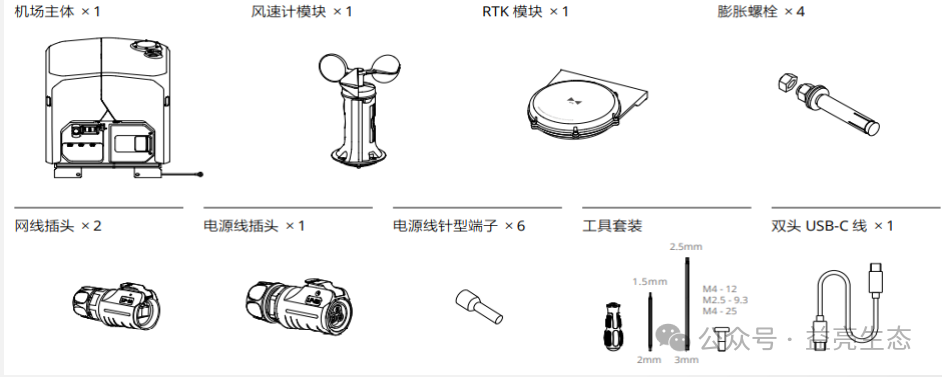

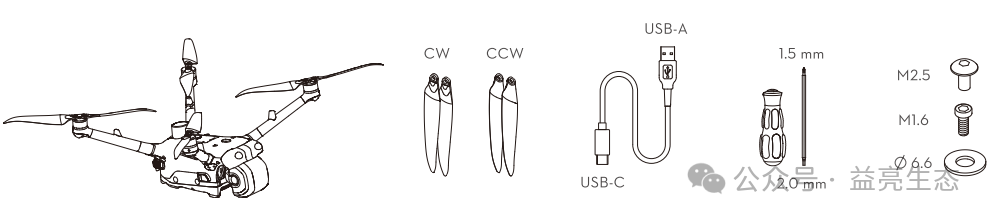

01

拆除包装时避免尖锐工具划伤设备,核对清单:机场主体、风速计、RTK模块、膨胀螺栓等配件是否齐全。手动开启舱盖,短按再长按对频按键启动蓄电池,按住开启按键打开舱盖,注意避免按压舱盖或放置重物。

固定与接线

02

(1)机械固定:

*混凝土底座:用膨胀螺栓穿过机场地脚,紧固于预留孔位,确保倾斜度<3。

(2)电气连接(需持低压电工证操作):

*电源线:根据距离选择线径(<100m用1.5mm²,100-200m用4mm²,>200m用6mm²),按“火线L-棕色、零线N-蓝色、地线PE-黄绿”顺序接线,做好防水密封。

*网线:使用六类双绞线,按T568B线序制作水晶头,距离>80米时需光纤传输,机房端加装浪涌保护器

*接地线:用M8螺丝将机场接地线与接地体连接,确保接触可靠。

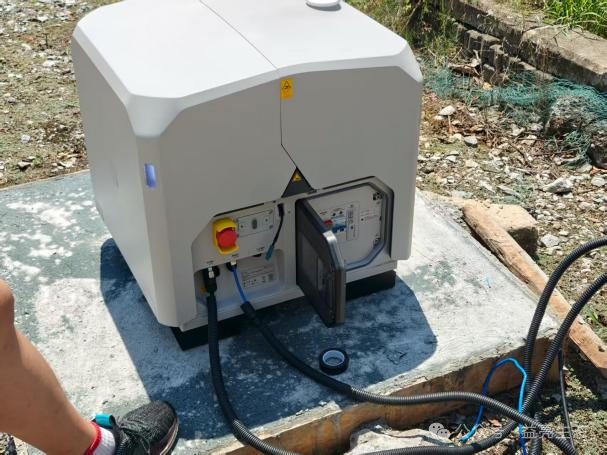

(3)配件安装

*风速计与RTK模块:对准接口拧紧固定螺丝,注意线缆梳理,避免挤压。

*增强图传模块(可选):安装SIM卡或启用eSIM,连接天线后固定于模块仓,确保指示灯显示绿灯。

五、配置与调试:

让设备“动起来”

01基础配置(通过大疆行业APP)

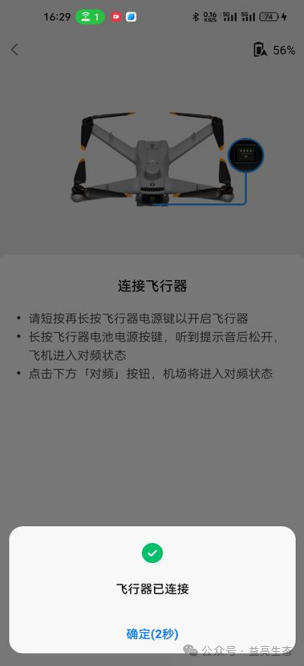

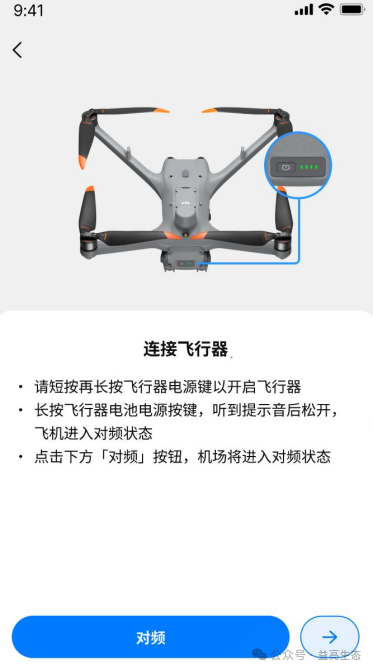

*机场与飞行器对频:用双头USB-C线连接手机与机场,选择部署模式(固定/移动),长按飞行器电源键5秒,APP点击“对频”,确保对频成功后飞行器可充电。

*RTK标定:推荐“免费网络账号标定”,确保机场周围无遮挡,人员远离2米以上,标定后位置变动需重新操作。

02航线与备降设置

*进离场航线:扫描勘察时生成的二维码导入,机场与勘察点距离≤20米;“一般”勘察结果需设置离场点,建议部署中继。

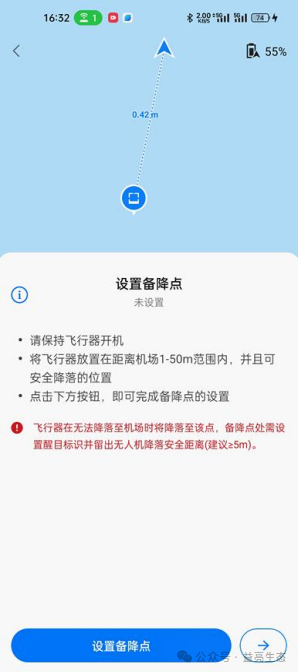

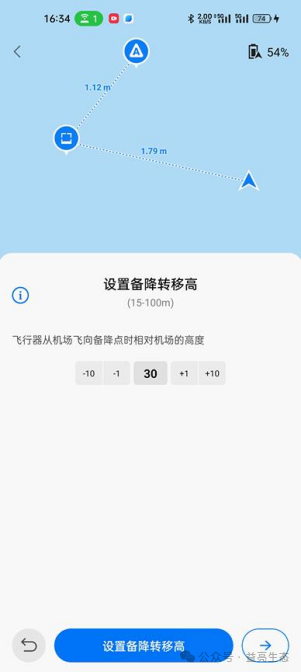

*备降点:在机场1-50米范围内设置安全降落点,转移高度15-100m,确保无障碍物。

03通电测试

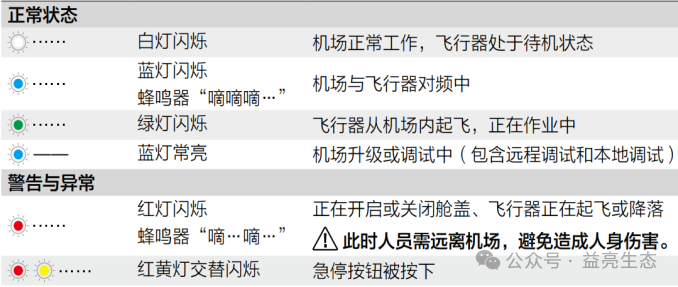

*上电后检查指示灯:电源红灯常亮、蓄电池蓝灯常亮/慢闪(满电/充电中)、网络绿灯快闪(数据传输正常)。

*功能验证:远程开启/关闭舱盖,测试飞行器自动起飞、返航及充电功能,确认图传与RTK信号稳定。

六、验收与维护:长效运行保障

验收标准

01

*材料验收:需提交勘察结果、安装环境照片、地线/线缆连接照片等资料。

*性能验收:设备倾斜度<3°,接地电阻≤10Ω,网络带宽≥20Mbps(推荐40Mbps),飞行器起降与航线执行正常。

日常维护要点

02

*定期检查:每周查看接地线、线缆防水情况,每月测试备用电池续航,每年检测接地电阻。

*固件更新:通过司空2平台确保机场、飞行器、遥控器固件为最新版本。

*应急处理:遇舱盖异常,按急停按钮;飞行器失控时,用遥控器B控接管(长按“返航”+“暂停”键)。

结语

大疆机场3的布设安装是一项系统工程,从选址到调试的每一步都需严格遵循规范。通过科学规划、精细施工与全面测试,可充分发挥设备的自动化作业能力,为行业应用提供稳定高效的空中支持。如需进一步参考,可查阅官方《大疆机场3安装配置手册》或观看教学视频(https://enterprise.dji.com/cn/dock-3)。
